樓宇自控系統項目智能化設計進度控制!

欄目:常見問題 作者:三水智能化 發布時間:2020-04-28 關鍵詞: 樓宇自控系統
分享到:

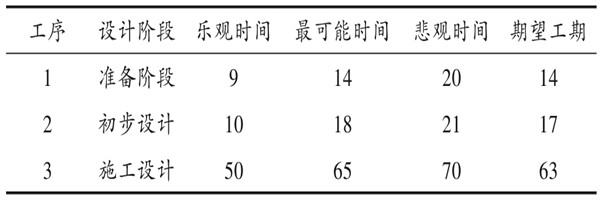

?在樓宇自控系統項目初期,通過了解市場、物業管理、設計人員等部門提出的要求和原則,基于所述的PERT方法確定每一個設計階段的周期。如表所示。

樓宇自控系統項目初期,通過了解市場、物業管理、設計人員等部門提出的要求和原則,基于所述的PERT方法確定每一個設計階段的周期。如表所示。

樓宇自控系統項目智能化設計進度控制!

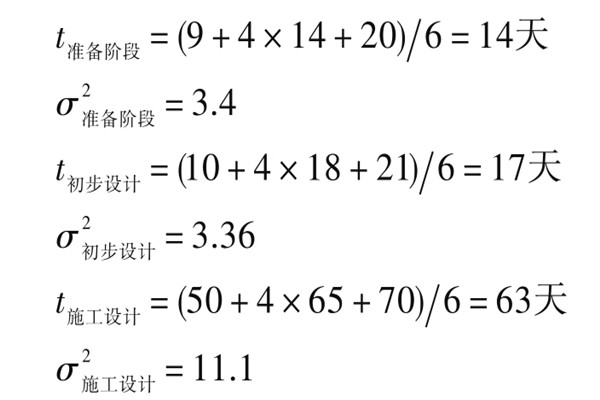

由此計算出各設計階段的期望工期和方差:

樓宇自控系統項目智能化設計進度控制!

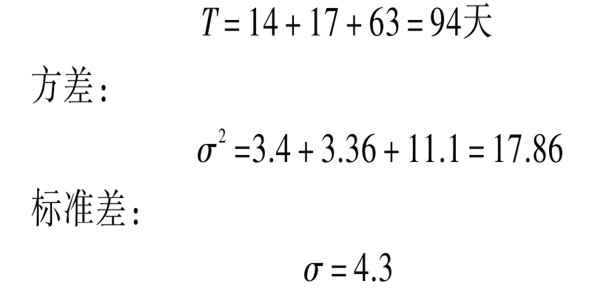

整個樓宇自控系統設計周期為:

樓宇自控系統項目智能化設計進度控制!

由此得出樓宇自控系統項目期望設計周期為94天,經過與設計方的溝通,最后將設計周期定為100天,在100天完成的概率為91.5%。從設計合同簽訂完畢到設計成果交付,如設計單位項目負責人發生變化,需提前遞交書面報告。對于設計單位針對建設方實際需求所提的設計問題,要求本部門人員限期答復。這些措施的實施使此次工程的樓宇自控系統設計管理任務按時保質的完成。
